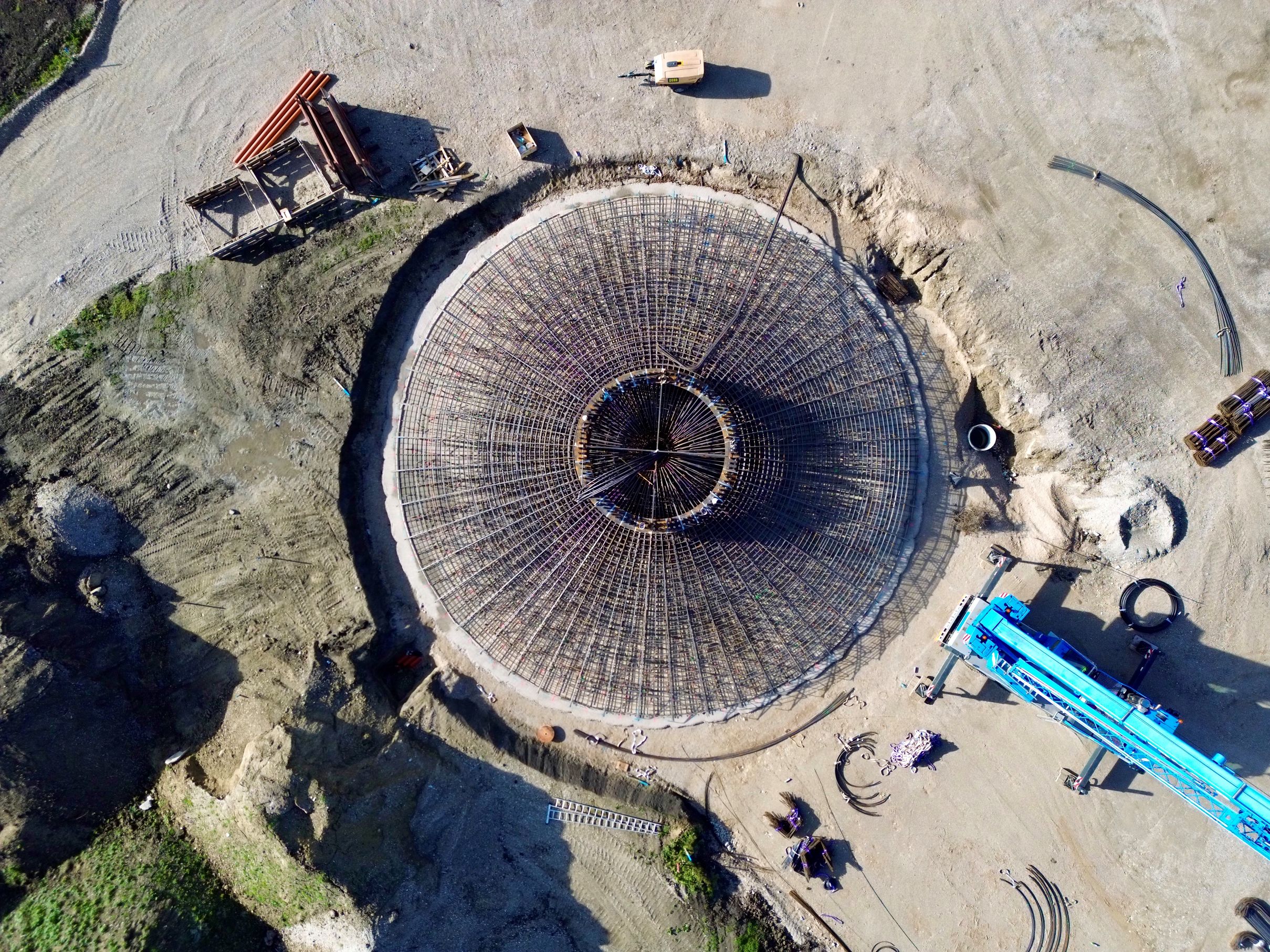

Was aus der Vogelperspektive aussieht wie Augen aus Stahl sind in Wahrheit die Fundamente für drei moderne Windkraftanlagen in Ebenfurth.
Im Zuge des Repowerings, werden 3 alte Windräder gegen 3 neue, leistungsstärkere Windkraftanlagen ersetzt. Aktuell werden dafür die Fundamente vorbereitet.
„Sobald die Fundamente fertiggestellt sind, folgt die Anlieferung der Großkomponenten. Mit der Errichtung der neuen Anlagen starten wir voraussichtlich im Februar 2026, und liegen damit voll im Zeitplan“ erläutert EVN Sprecher Stefan Zach den Baufortschritt. Läuft weiterhin alles nach Plan, steht einer Fertigstellung im Mai 2026 nichts im Weg.
6x so viel Ökostrom
Sind die Anlagen erst einmal in Betrieb, können rund 9.000 Haushalte mit sauberer Energie versorgt werden. Das entspricht der 6-fachen Menge an Ökostrom, die mit den alten Anlagen erzeugt werden konnte.
- Abbau von 3 Anlagen Nordex N60 mit je 1,3 MW (Gesamtleistung 3,9 MW)
- Errichtung von 3 Anlagen Vestas V136 mit je 4,2 MW (Gesamtleistung 12,6 MW)
- Jahreserzeugung: rund 31,5 GWh
- Das entspricht dem jährlichen Stromverbrauch von rund 9.000 Haushalten
- Baubeginn: Juli 2025
- Geplante Inbetriebnahme: Mai 2026
EVN investiert jährlich durchschnittlich rund 750 Mio. Euro in Versorgungssicherheit, erneuerbare Energie und sauberes Trinkwasser in Niederösterreich. Die EVN Naturkraft GmbH, eine 100 %-Tochtergesellschaft der EVN AG, ist u.a. Errichter und Betreiber von insgesamt 65 Wasserkraftwerken, 176 Windkraftanlagen und 28 Photovoltaikanlagen mit einer Gesamtleistung von rund 884 MW. Damit wird Ökostrom für rund 733.000 Haushalte erzeugt.
